Aménagement de la Grande Boucle de Briançon

Place à présent aux travaux de sécurisation et de fluidification du carrefour du Polygone

Après les travaux sur le carrefour Fanton, place au réaménagement du carrefour Barbot !

Les travaux d’aménagement du carrefour de la Grande Boucle de Briançon ont commencé en avril 2022.

En effet, afin de fluidifier la circulation et d’améliorer la sécurité routière au niveau de la RN94 dans sa partie urbaine, la Direction Interdépartementales des Routes Méditerranée aménage ce nœud d’échanges majeur sur la RN94.

La première tranche de travaux sur le carrefour RN94/Avenue de Fanton s’est s’achevée en novembre 2022.

La deuxième tranche sur la partie RN94/avenue Barbot sera réalisée en 2023.

1 . Objectif : Aménagement des 2 carrefours de la Grande Boucle de Briançon pour plus de fluidité et de sécurité

Aujourd’hui, la RN94, en provenance de Gap, traverse la commune de Briançon, en direction de l’Italie.

Dans la partie urbaine dans Briançon, elle assure à la fois une fonction de transit (poids lourds, vacanciers) et une fonction de desserte locale de nombreux pôles économiques, centres commerciaux, services ainsi que des habitations qui la jouxtent.
Ainsi, elle est jalonnée de plusieurs carrefours dont les 2 dits de « La Grande Boucle ».

Ce nœud d’échanges au niveau des carrefours du Polygone (Avenue de Provence (RN94)/Avenue Barbot) et de Fanton (RN94/Chemin de Fanton) connaît des problèmes récurrents de sécurité routière et de fluidité de la circulation :

  • Nombreux conflits d’usages entre les flux de transit et de desserte locale ;
  • Manque de capacité des 2 carrefours de la Grande Boucle ;
  • Insuffisance d’aménagements sécurisés et continus pour les modes doux ;
  • Manque de lisibilité des différents accès, avec une entrée de ville peu valorisée ;
  • Conditions d’entretien et d’exploitation de la route et des équipements contraignantes.
C’est pourquoi, ils font l’objet de travaux en 2 tranches : le carrefour Fanton en 2022 et le carrefour Barbot en 2023.

→ Il s’agit de créer un aménagement sur place visant à améliorer la sécurité et la fluidité générale de la circulation tout en intégrant le caractère urbain et paysager du territoire, en cohérence avec les orientations ultérieures souhaitées par la Ville de Briançon dans le cadre de son Plan de Déplacements Urbains.

Cette opération vise à répondre aux objectifs suivants :

  • Fluidifier et sécuriser les carrefours du Polygone et de Fanton, les accès et les parkings des zones commerciales et résidentielles ;
  • Assurer la sécurité de tous les usagers ;
  • Prendre en compte les modes doux (cheminement piétons, bandes cyclables et transports en commun).
    On peut souligner que ce projet a été déclaré d’utilité publique le 4 juillet 2019.

2. Un projet co-financé par l’État, la Région, le Département et la commune

L’aménagement de la Grande Boucle de Briançon a été inscrit au Contrat de Plan État Région 2015-2020 pour un montant de 2,74 M€ TTC.

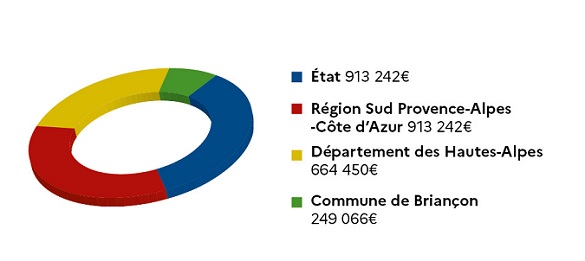

L’opération est co-financée par l’État, la Région Sud, le Département des Hautes-Alpes et la Commune de Briançon.

3. La première tranche de travaux sur le carrefour Fanton en 2022

La première étape de l’aménagement de la Grande Boucle de Briançon a concerné le carrefour de la RN94 avec le chemin de Fanton.

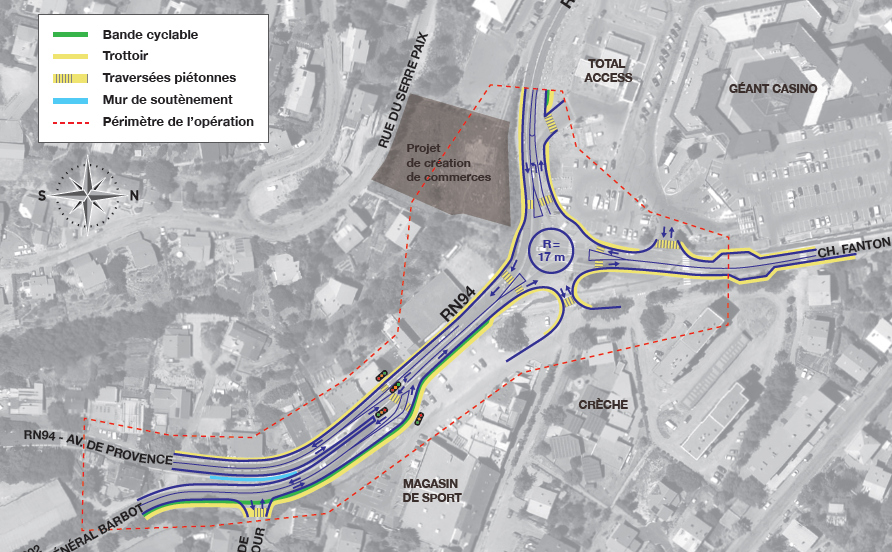

Ce carrefour sensible a été réaménagé pour plus de fluidité et de sécurité en giratoire à 3 branches + 2 accès pour les commerces de la petite boucle et à la crèche.

4. La deuxième tranche de travaux sur le carrefour du Polygone

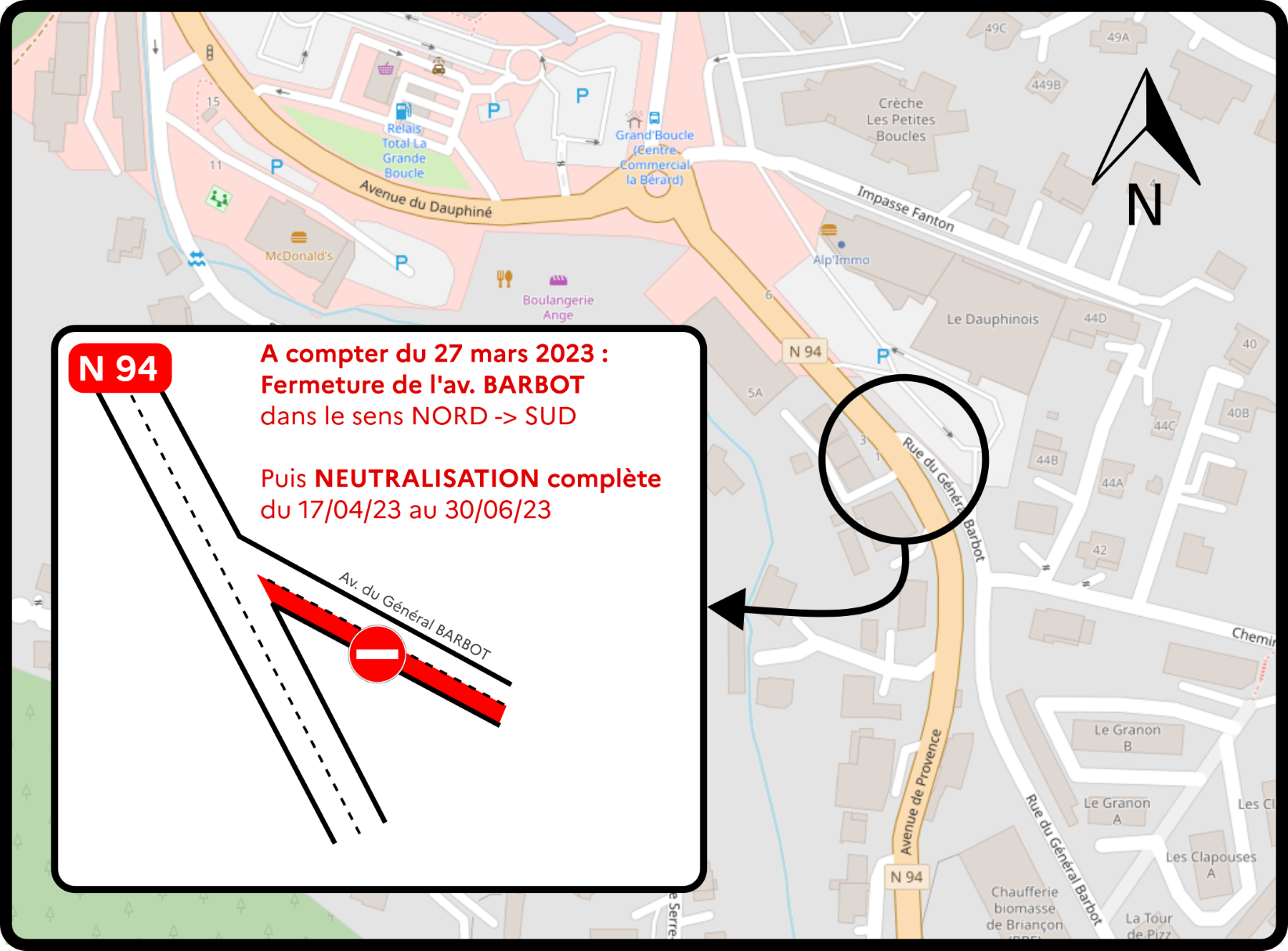

Les travaux de la deuxième tranche ont débuté en mars 2023, et se sont interrompus pendant l’été.
Cette première étape s’est concentrée sur l’aménagement de l’avenue du Général Barbot, avec en particulier la construction de deux murs de soutènement, et la modification de la géométrie de l’avenue.

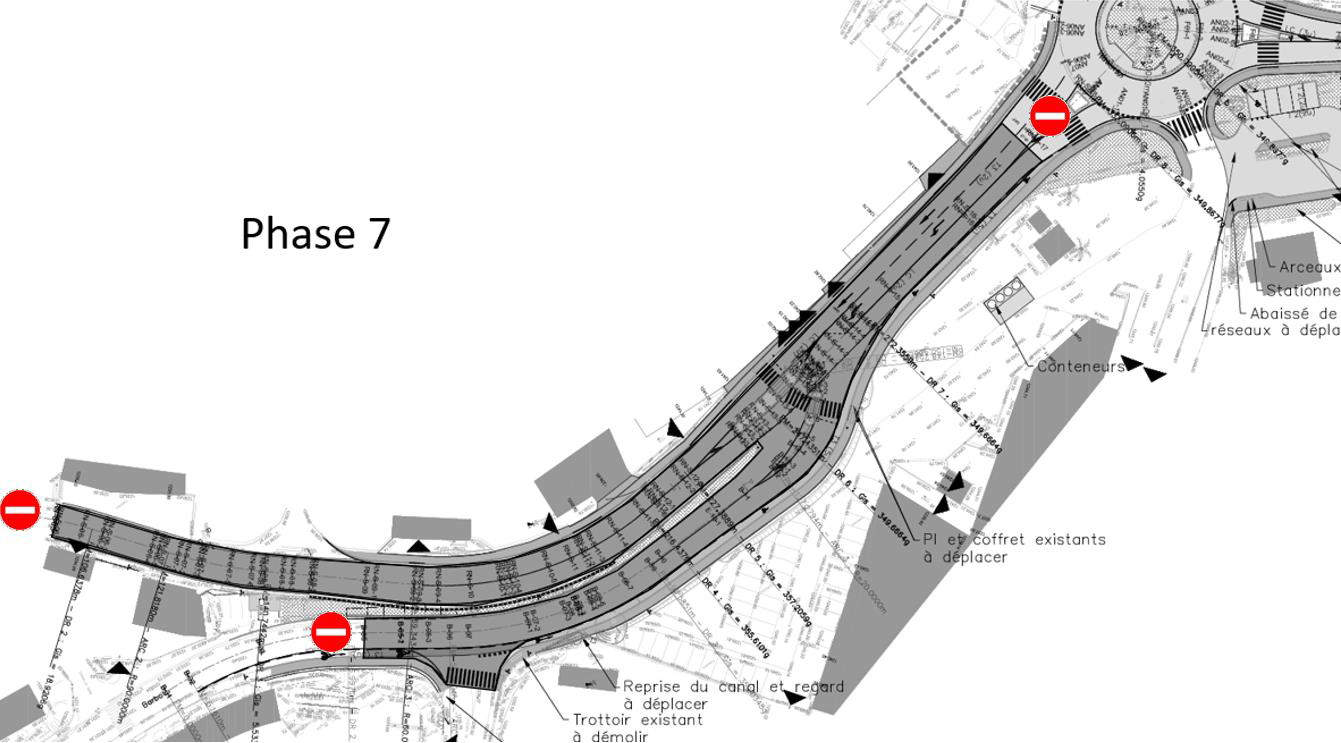

L’ultime phase de travaux va reprendre à compter du 4 septembre 2023, avec la création du carrefour à feu, ainsi que la reprise de la chaussée sur la RN94.

Dans ce cadre, des restrictions de circulation sont à prévoir sur le secteur :

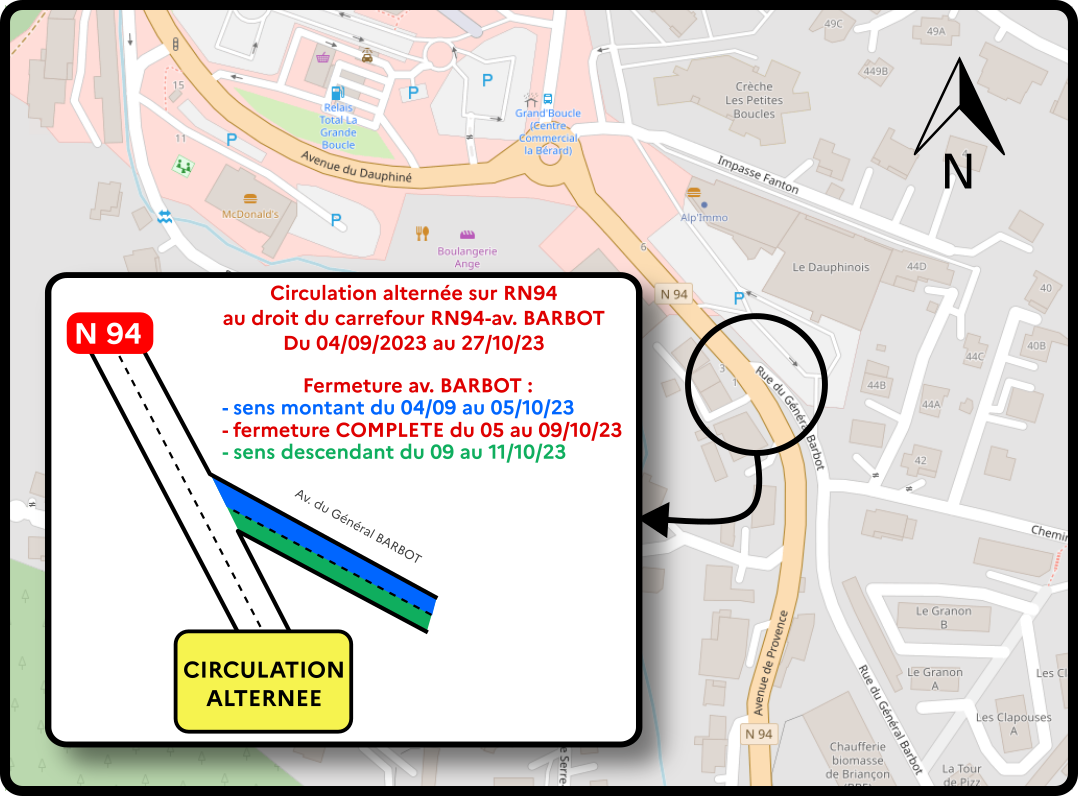

  • un alternat de la circulation sera mis en place au droit de l’avenue de Provence (RN94) du lundi 4 septembre 2023 jusqu’à la fin du mois d’octobre ;
  • l’avenue du Général Barbot sera fermée à la circulation, tout d’abord dans le sens montant – du 6 septembre au 5 octobre 2023 – puis totalement – du 5 au 9 octobre 2023, et enfin dans le sens descendant – du 9 au 11 octobre 2023 ;
  • des fermetures complètes de la RN94 et avenue Barbot, sont également prévues de nuit. Dans ce cadre, la circulation des poids lourd de PTAC supérieur à 15 tonnes sera interdite dans la traversée de Briançon.

ATTENTION, dans le cadre des travaux de réaménagement de la Grande Boucle de Briançon, la RN94 et l’avenue du Général Barbot seront fermée à la circulation dans la nuit du 19/10/2023 au 20/10/2023 de 20h30 à 6h00, afin de réaliser le tapis définitif de la chaussée.

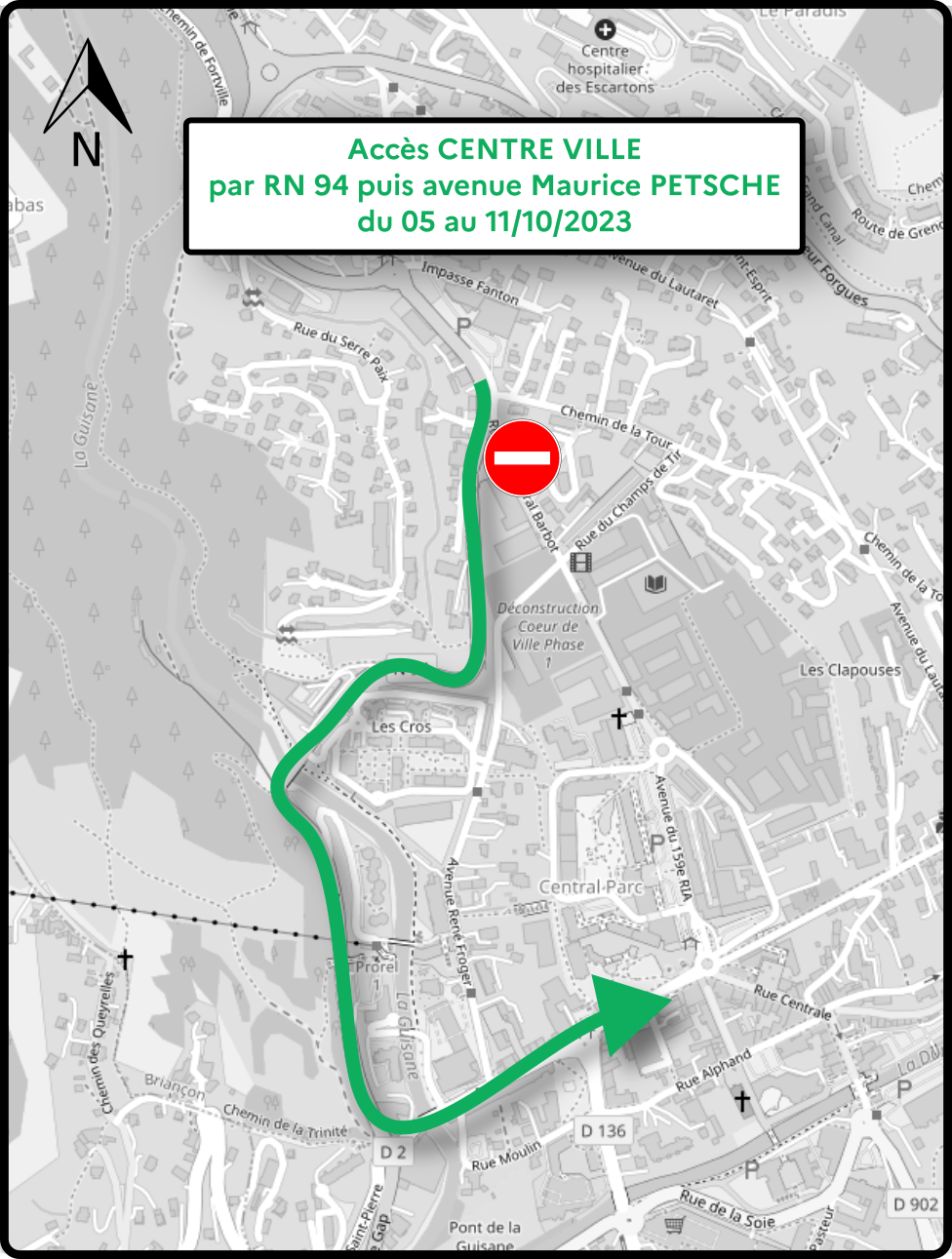

Une déviation sera mise en place pour les véhicules légers, dans la traversée de Briançon, par les avenues PETSCHE / RÉPUBLIQUE / LIBÉRATION. Les véhicules de PTAC supérieurs à 15t devront stationner sur l’une des trois aires de stockage dédiées en amont de la zone de travaux. Une communication in situ sera assurée.

Ces dates prévisionnelles sont données à titre indicatif. Elles pourront évoluer en fonction des conditions météorologiques.

5. Une organisation de chantier rigoureuse pour limiter les perturbations

En concertation avec la ville de Briançon, la DIRMED met en œuvre un dispositif important pour limiter les inévitables perturbations du chantier, pour les habitants, les riverains et les usagers de la RN94.
